世贸聚焦(07.09.01)

2007-10-11 00:00| 发布者: ccbuild| 查看: 32| 评论: 0 |来自: 网络

简介:世贸中心标准层施工至34层 8月虽然有酷暑的洗礼,有“圣帕”的突袭,但世贸项目施工进度进度丝毫没有减少,截止8月底,温州世贸中心标准层已施工至34层(结构标高132.35米),月完成量达到5层,月混凝土浇注量 ...









[CENTER]世贸中心标准层施工至34层

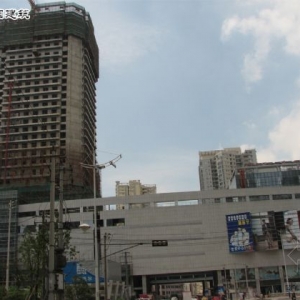

8月虽然有酷暑的洗礼,有“圣帕”的突袭,但世贸项目施工进度进度丝毫没有减少,截止8月底,温州世贸中心标准层已施工至34层(结构标高132.35米),月完成量达到5层,月混凝土浇注量达到4000方,全体员工力争克服一切不利因素,保质保量的完成世贸的履约工作。(图片1)
[CENTER]上海建筑设计研究院领导视察世贸项目
8月8日上海建筑设计研究院有限公司 余梦麟、董明、陈绩明等领导对世贸项目进行了检查,余总一行3人考察了世贸的现场施工进度,并解决了设计图纸中的一些问题,中午时分还参观了施工难度最大的转换层,余总对现场的结构施工给予了肯定,并表示在设计方面会给予我们最大的支持,希望大家通力合作,确保世贸按时、保质竣工。
[CENTER]温州世贸中心大厦1-14层主体结构顺利通过验收

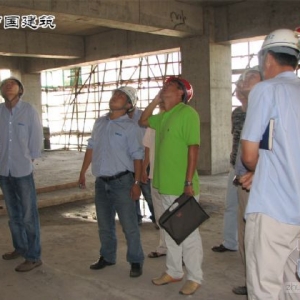

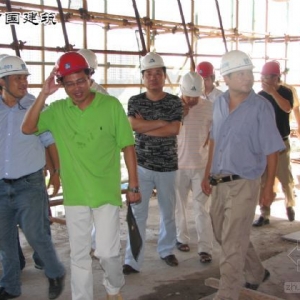

2007年8月17日下午3点,邀请温州市质监站陈建忠科长参加温州世贸中心大厦工程1-14层主体结构验收,验收组成员还有温州世贸大厦业主、上海建筑设计研究院、温州地质勘查测绘研究院、上海建科建设监理、中建一局温州世贸项目部等代表参加。主体结构验收会议由曾亮春总监主持,验收程序如下:1.施工单位汇报1-14层主体结构施工质量检查验收情况,质量评定合格。2.监理单位对1-14层施工质量进行评估和总结,确认质量等级为合格。3.各方主体单位参加现场5层和10层结构的观感质量检查。4.设计单位发表验收意见,根据施工情况汇报和实际现场观察,同意该主体结构质量验收合格。5.勘查单位发表验收意见,根据沉降观测结果,同意主体结构质量验收合格。6.业主发表验收意见,同意各方主体的验收意见,确认1-14层主体结构质量合格。质监站陈科长进行总结发言:主体结构的总体质量尚可,局部观感质量不太理想,需要今后加强控制。工程资料整理良好(已提前检查)。并对今后装修中抹灰基层的处理等提出合理化建议。1至14层主体结构通过验收,标志着装修工程的开始,也为下一步加快工程总体进度奠定了良好的基础。(图片2、3、4)
[CENTER]第二套桁架导轨式爬架正式启用

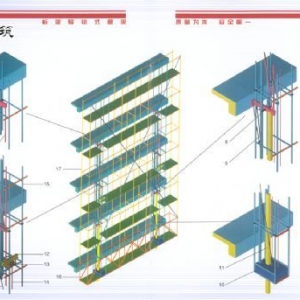

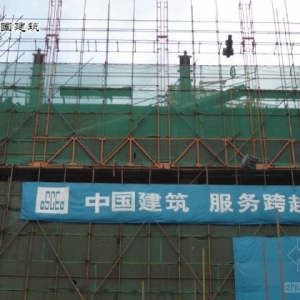

桁架导轨式爬架是一种新型施工机械工具;它由架体、升降承力结构、防倾防坠装置和动力控制系统四部分组成;桁架设计简单、合理,安全性能高,使用操作方便,已被广泛使用到房建工程的施工当中,深受各施工单位的好评。本工程将使用3套爬架,其中一套爬架供土建结构施工使用,其余两套供幕墙龙骨、玻璃安装及扫尾工作的使用。随着第二套爬架体系安装完成和裙房结构验收的顺利结束,本月底将插入裙房以上幕墙安装工程各项施工工序的施工。爬架将继续在工程中发挥其重要作用。(图片5、6)
[CENTER]一次供水系统的抢修

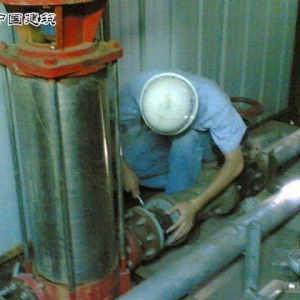

8月2日晚8时许,突然得知现场楼顶生产用水缺水,供水停止就意味着现场的施工将会停滞,机电部在经理王卓的带领下,迅速对供水系统进行了抢修。小唐检查了浮球阀,我检查了电箱,陈凯检查管路,不久,发现是由于楼下水泵房旁的水箱中因垃圾太多而将进水口堵塞,致使水泵打不上水去。对此,解决办法是先放掉水箱中的水,将垃圾清理干净。这时陈凯挑起了重任,拆掉了过滤器并把垃圾清理干净。经过一个多小时的艰苦奋战,管道终于疏通了。在看看大家都是满身的污水,都会意的笑了。一次抢修不过是世贸千百次抢修的一个小插曲,不过是世贸千百次困难中的一个小插曲,虽在世贸的征途上荆棘满路,但是我们团结一心,正是由于团结,才使我们家庭和睦,才使我们勇敢的面对一切的困难和挫折,才能使我们走向一个又一个胜利的起点。(图片7)
[CENTER]超高压管进世贸世贸大厦屹温州
 2007年8月16日晚十点钟,载有100多根三一重工超高压管的大货车缓缓的驶进了中建一局温州世贸中心项目部现场。考虑到工程的特殊性,这批泵管全部有地泵厂家定做,安全及耐用性均符合国家标准。不要小看这一节节的圆管,它们在世贸大厦拔地而起的过程中可起到了举足轻重的作用。没有它们,工人师傅们天天就得解决泵管暴裂、堵塞、拆装的问题。没有它们,几万立方米的混凝土就无法输送到到323米高空。没有它们,世贸大厦就不会屹立在温州这片土地上。一节节的泵管情系着一层层的世贸大厦,如同动脉将血液输送到身体的每个角落,让我们一同见证世贸的成长吧。(图8)
[CENTER]台风“偏爱”我们工程
今年影响温州的台风相比往年姗姗来迟,却来势汹汹,“蝴蝶”、“圣帕”接踵而来。8月19日凌晨2时左右在福建登陆后,18日上午,项目部发布防台、防汛通知,启动防台、防汛预案;下午,温州市安检局莅临我工地视察防台、防汛准备工作;晚上,由项目执行经理杨雁翔率领生产经理沈小峰、安全总监高良佐及安全部倪振新、张晓峰、机电部唐小军、质量部叶志峰组成的防台、防汛小组留守工地,由张哓峰注意天气即时情况,由沈小峰、高良佐牵头分别组成工地巡查2人小组,每隔半小时巡查一次。直至凌晨5点,确定台风登陆并对温州影响不大的情况下,执行经理杨雁翔松了口气:“我们可以回去睡个安慰觉了”。
