武汉1处变电站建造历时12年耗资7.3亿元

2013-8-29 13:36| 发布者: ccbuild| 查看: 171| 评论: 0

摘要: 武汉供电公司宗关220千伏变电站。 位于地下十米的输电隧道内,工作人员正在检查线路。   硚口区220千伏的宗关变电站,是在原址上对老宗关变电站进行拆除改建的电力工程,除了满足硚口区人口剧增带来的供 ...

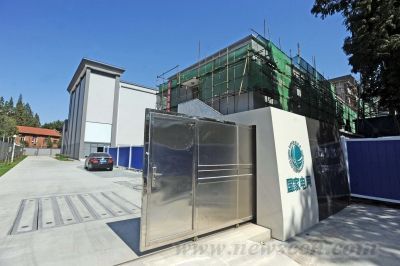

武汉供电公司宗关220千伏变电站。

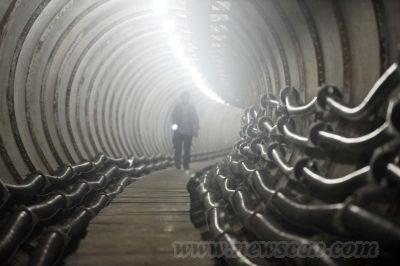

位于地下十米的输电隧道内,工作人员正在检查线路。

  硚口区220千伏的宗关变电站,是在原址上对老宗关变电站进行拆除改建的电力工程,除了满足硚口区人口剧增带来的供电需求外,还为轻轨、武广商圈提供双电源保障。

  有消息称,今年10月中旬,这个历时12年,耗资7.3亿的变电站将向轻轨1号线、武广商圈送电,提供双保险电源。这让“命悬一线”的轻轨、武广商圈用电终于可以“松了一口气”。

  变电站建设工期一般为1到3年,投资2到5亿元,为何宗关变电站会历时12年、耗资7.3亿才竣工运行?变电站“难产”背后有哪些故事——

  12米地下建武汉最长电缆隧道

  宗关变电站是座四层建筑,从外观上看,与一般的厂房没什么区别,唯一证明它身份的,是门口醒目的“国家电网”标识。

  昨天上午,记者在工作人员带领下来到变电站内,两台24万千伏安的大型变压器矗立在篮球场大小的室内,发出“嗡嗡”的声音,内墙粉刷和音乐剧院一样,墙面凹凸不平的拉毛灰,降低噪音,达到国家规定的60分贝内环保标准。这个总重达300吨的“庞然大物”是变电站的核心,高压电流由此进入气体绝缘配电装置。

  变电站值班班长陈浩介绍,该装置将变电站中除变压器以外的所有设备,组合成一个整体,内部采用六氟化硫气体绝缘,外部由金属密封,就像给高压设备罩上了一个防护罩,可以控制高压设备产生的电磁场强度,无废水、废气、余热、噪音的排放。

  变电站看不到一根裸露在室外的电缆。陈浩指了指地下说,现在中心城区所有新建变电站全部装到室内,电缆自然入地。顺着狭窄的楼梯通道,值班人员带记者一步步走到地下12米深处,这是一条长达1.26公里的电缆隧道——直径为2.5米圆形隧道壁上,挂着12条拳头粗的黑色电缆,一路延伸向前。

  陈浩介绍,隧道一直通向汉西路,再通过约4公里排管通向舵落口,以达到分区分片供电。“这是武汉最长的电缆隧道,光隧道造价就接近1个亿,历时一年多建成。”

  武汉供电公司表示,宗关220千伏变电站送电后,轨道一号线古田二路的单电源支撑将变为双电源,再添一道保护网;同时,还为武汉市用电负荷密度最大的武广商圈地区,增加了双保险。
