辽宁锦州耗资8000万元突击建热源厂 半年即遭弃用

2013-8-29 13:31| 发布者: ccbuild| 查看: 284| 评论: 0

摘要: 锦州蒙古贞热电公司去年抢建的热源厂,仅供暖半年即被弃用。   辽宁省锦州市经济技术开发区一座耗资8000万元,仅花4个多月就突击建成的热源厂,在使用了仅仅一个供暖季后,就遭当地政府部门弃用,创出了供暖设 ...


锦州蒙古贞热电公司去年抢建的热源厂,仅供暖半年即被弃用。

  辽宁省锦州市经济技术开发区一座耗资8000万元,仅花4个多月就突击建成的热源厂,在使用了仅仅一个供暖季后,就遭当地政府部门弃用,创出了供暖设施最短寿的“全国纪录”。

  政府最后一刻拍板建厂

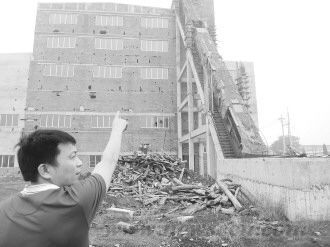

  “当初为保障居民供暖,开发区让我们匆匆上马这座热源厂,没想到我们投入巨资,顶着压力帮政府承担社会责任,到头来却遭到遗弃。8000万元投资打了水漂,真不知道该到哪里说理去啊!”9月10日清晨,记者在一片荒草重生的厂区内,看到面容憔悴的锦州蒙古贞热电有限公司总经理王玉斐。

  20多亩地的院墙内,耸立着一座五六层楼高的建筑,外墙没有粉刷,有的窗户玻璃破碎,依墙而建的输煤走廊露出光秃秃的皮带机,上面的防雨廊还未建好。明眼人一看便知,这座热源厂还没有完全建好。只有厂区一角的煤渣堆,证明它曾经开过火。

  王玉斐介绍,2008年,从辽宁阜新被招商引资进入开发区的锦州蒙古贞热电公司接手开发区的供暖工作。由于开发区内新建房屋面积迅速扩张,热源一直处于紧缺状态,2008年至2010年,热电公司先后大修、新建了4台锅炉,并翻新了大量年久失修的地下管线,这些工程政府都答应给补贴,但一直不落实。到2011年之前,开发区已累计拖欠公司各种款项近9000万元。

  2010至2011年供暖季结束后,考虑到现有热源严重不足,公司多次向开发区管委会递交申请,提出要尽快兴建大型热源厂。

  而这座热源厂建与不建?建在哪里?怎么补贴?都急需开发区管委会加以明确。“没想到每次报告都石沉大海,没有回应。”王玉斐说,但供暖工作季节性强,时间丝毫不敢耽误,公司只好一遍遍请示、报告,催促政府早作决断。

  直到2011年6月下旬,也就是蒙古贞公司提出的最后期限,开发区管委会才与公司签订协议,明确建设两台100吨的高温高压热水锅炉。可此时,离当年冬季供暖只有4个多月时间了。
