  湄公河畔树标杆

  ——中煤矿建机电安装工程处老挝钾盐项目主井提升系统施工纪实


老挝钾盐项目主井提升系统施工

  2012年12月10日,在湄公河畔,随着老挝甘蒙他曲50万吨钾盐项目主井提升系统的调试完成,我国境外投资的最大钾盐矿项目一期工程投入试生产。

  此时,很多人把目光汇聚到主井提升系统的施工单位——中煤矿建机电安装工程处(以下简称机电安装工程处),“完美的施工过程”、“高素质的施工队伍”……一时间好评如潮。

  整装待发出国门

  凭借雄厚的综合实力和良好的品牌信誉,机电安装工程处从众多参与投标的企业中脱颖而出,中标老挝开元矿业甘蒙他曲50万吨主、副井架制作和安装工程。

  面对总重仅有647吨的主、副井架制作安装工程,机电安装工程处没有丝毫懈怠。中标之后,机电安装工程处迅速安排第三分厂负责井架制作,第十七项目部负责井架安装,并派人到老挝现场查看施工环境,制定施工措施,办理出国人员的签证。

  为确保按期完成井架加工任务,第三分厂与设计院、老挝开元矿业及时沟通,进行详细的技术交底和图纸审核,对加工设备进行一次全面检查、维护,就加工工艺、焊接要求等进行了详细布置。经过近一个月的努力,比原计划提前13天,圆满完成了加工制作任务。

  按照施工合同要求,机电安装工程处负责井架构件及施工机具的国内运输工作。为了将井架构件从安徽宿州运往2000多公里外的云南磨憨口岸,负责安装的第十七项目部认真统计所有构件的规格尺寸及重量,根据运输车辆的承载情况,合理配装、正确衬垫,即保证了构件在运输过程中涂层质量不损坏、构件不变形,又减少了运输车次,节约了运输费用,于2012年3月3日提前将所有构件运至口岸。

  奋战在热带雨林

  2012年5月,初到老挝工地,室外温度高达40摄氏度,许多职工脖子上都被晒得起泡,疼痛难忍,无法长时间在太阳下施工。为了避开高温,机电安装工程处第十七项目部买来花雨布、电风扇,在焊接量较大的地方搭起了防晒棚,并重新修改作息时间,为职工宿舍安装空调,改善职工的生活、住宿环境。

  由于该地属于热带雨林气候,施工期间已进入雨季,连日来的大雨使得施工现场到处积水、泥泞不堪,吊车难以入场。为抢抓工期,第十七项目部根据现场环境,科学布置,合理施工,采用人力搬运的方式,使用重达50多公斤的道木铺设了一条移动道路,确保了吊车顺利进入施工场地。

  同年7月6日,随着第一节箱体的顺利吊装组对,老挝钾盐矿主井井架正式开工。施工中,第十七项目部专门成立了安全质量检查小组,对井架的组对、焊接、竖立等各个环节进行了全程质量跟踪。职工人员严格按照施工措施和技术要求施工,晴天一身水,雨天一身泥,没有一个人喊苦掉队。

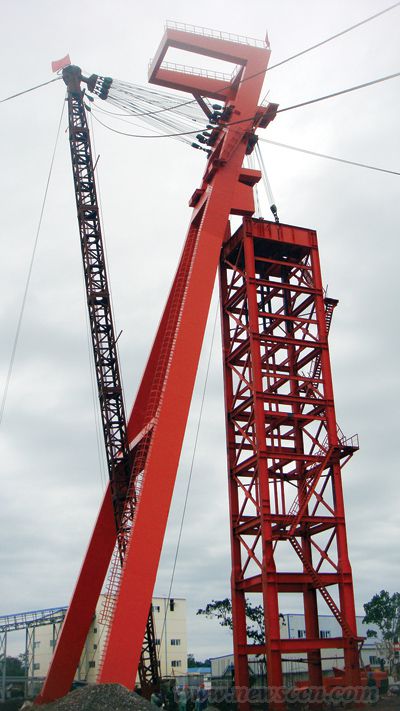

  通过不懈的努力,2012年8月10日,运用单抱杆、双翻转工艺,成功竖立高65米、重450吨的老挝钾盐矿主井井架。

  精益求精赢市场

  机电安装工程处人员心里明白,只有通过干好在建工程,才能承揽更多的后续工程。接到第一个后续工程后,第十七项目部立即组织人员实地考察井下施工环境,与井筒安装单位共同对井下钢梁进行验收。

  由于井筒没有安装结束,下部100米为盲井,中间部分还有近30米的直爬梯,安全风险大。加上井下无通风,温度高达38摄氏度以上,井下淋水为高浓度盐水,淋入眼中疼痛难忍,给现场施工带来了很大难度。

  针对该工程的特殊性及危险性,第十七项目部经过反复研究讨论,制订了一套可行性施工方案,利用水管接到井底,一旦盐水淋入眼中,立即用清水冲洗,防止盐水伤眼;通风时,将氧气带接入井底,实现井底供氧。

  经过10天的艰苦奋战,第十七项目部提前8天完成了该工程施工,施工人员展现出的“严、细、勤、实、快”作风,受到了矿方及兄弟施工单位的高度赞誉,也让现场的老挝人竖起了大拇指。

  良好的施工业绩,为中煤矿建机电安装工程处在老挝市场奠定了坚实基础。如今,机电安装工程处正在施工第二个后续工程——主井井筒电缆敷设,明年将安装副井提升系统。更重要的是,中煤矿建机电安装工程处的品牌形象在当地生根发芽,同老挝开元矿业达成了在二三期250万吨钾盐项目中进一步合作的意愿。
