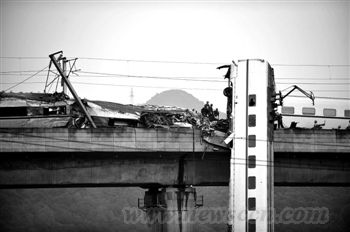

怎样避免下一个悲剧发生
“天方夜谭”、“开玩笑”、“匪夷所思”、“根本不可能”,甬温线“7·23”动车追尾事故发生之后,在接受本报记者采访时,多位铁路系统人士仍然会用这样的词汇,表示对这场悲剧的难以置信。 “在中国铁路历史上,这是最不应该发生的错误。”7月29日,一位高铁专家组成员也对本报记者直言。 在这次“最不应该发生”的错误发生后,7月28日,在温州事故现场举行的中外记者招待会上,温家宝总理强调:高速铁路建设要实现速度、质量、效益和安全的统一,把安全放在第一位;失掉了安全,就失掉了高铁的可信度。 只有尽可能地消除潜在的“风险”,避免下一个悲剧的发生,中国高铁才能重新获得公众的信任。那么,在中国的高速铁路网络上,从基础设施到移动设备,从控制系统到运营管理,在整个体系中,到底还“潜伏”着多少风险? “跨越式的发展和科学发展之间,本来是可以平衡好的,有些阶段也是可以跨过的,比如,我们在引进消化吸收的基础上,生产了自主知识产权的高速列车。但是,有的阶段不仅不可以跨越,甚至还需要比前人投入更长的时间,比如,联调联试阶段。” 7月29日,在接受本报记者采访时,同济大学铁道与城市轨道交通研究院教授孙章,再一次指出了中国高铁快速发展中缺失的一课,“磨合期”。 孙章对本报记者指出,作为一个复杂的大系统,高铁共包含四大子系统:固定设施子系统——轨道、桥梁、隧道等土木建设,以及供电网(接触网);移动设备子系统——高速运行的列车和受电弓;控制子系统——主要是列车运营控制系统ATC(包括自动运行系统ATO、自动保护系统ATP,自动检测系统ATS),以及供电上的自动控制系统;运营管理子系统——铁路经营管理。 “这4个子系统内部和彼此之间的结构,都需要磨合。在早期,属于失效率较高的阶段,新技术会暴露故障;在经过磨合期后,失效率会降低,安全性会得到提升,只有接近随机失效阶段,才可投入实际运营阶段——不是说此间不会再有任何问题,但只会偶尔出现一小部分;未来,如果维修保养不够或问题未能及时改善,失效率又会重新升高,也就是所谓的‘浴盆曲线’,也就是失效率曲线。” 在孙章看来,目前,中国高速铁路所存的隐患,根本问题都在于,此前“联调联试”阶段时间太短。 以京沪高铁为例,试运行两月不足就正式开通。而按照综合调试的基本原则,京沪高铁起码应按照时刻表“联调联试”一年,甚至更长时间。至少在“春、夏、秋、冬”各个不同季节和工况下,都应经历一番考验,以探寻一旦出现极端天气(如雷击、大风、暴雨、大雪、冰雹等),高铁会遭遇何种故障,又该做出何种应对。 “怎么能把磨合期放到运营阶段呢?痛定思痛,我们必须进行根本上的反思,决不能片面追求速度。”29日,孙章向记者反复强调说,“速度不是第一的,也不是唯一的!” 本报记者经过多方调查,系统排查了整个高速铁路系统可能存在的各种风险隐患,涉及轨道、列车、电力、控制、管理等各个方面。我们希望,中国高铁能够顺利驶出“雷区”。 |
